Жовтень 2023 - Хід будівництва

КОНТАКТИ

+38 067 219 55 00

Адреса ЖК Milltown:
м. Львів, вул. Лемківська 9 (пр. Чорновола)

Адреса відділів продажів:
м. Львів, вул. Старий Ринок 8
м. Львів, вул. Шевченка 60

РОЗТЕРМІНУВАННЯ БЕЗ ВІДСОТКІВ ТА ЗАЛУЧЕННЯ ФІНАНСОВИХ УСТАНОВ

Розтермінування до кінця будівництва

Перший внесок від 30%

Щоб дізнатися детальніше про розтермінування – залишіть заявку і наш менеджер підбере найбільш оптимальні умови для вас.

Загально-будівельні роботи, що проводяться у жовтні 2023р.:

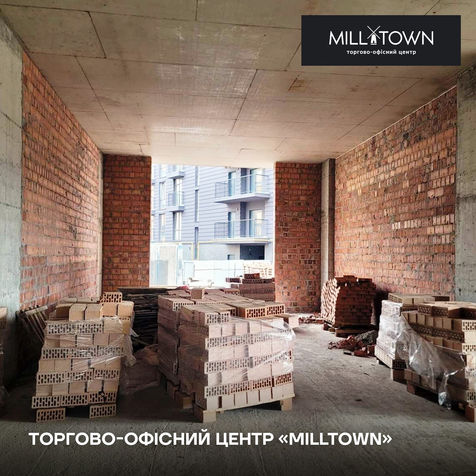

ТОЦ «Mill Town»:

Земляні роботи зворотна засипка – 100%
Монолітний каркас до відм. 0.000 – 100%
Гідроізоляція паркінгу – 100%
Монолітний каркас вище відм. 0.000 – 75%
Стіни та перегородки – 25% (виконуються роботи в паркінгу та 1-му і 2-му поверсі)

Будинок №2 (Апартаменти):

Земляні роботи – 60% (розробка котловану на І-шу захватку фундаментної плити завершена);
Фундаментна плита (І-ша захватка) – 20%;


Будинок №6 (в тому числі паркінг):

Земляні роботи, фундаменти та гідроізоляція – 100%
Монолітний каркас, стіни та перегородки – 100%
Внутрішні інженерні мережі будинку:
— СКД та вентканали – 100%
— електромережі – 75%
— водопостачання та каналізація – 80%
— опалення – 60%
— слабострумні мережі – 90%
Внутрішні інженерні мережі паркінгу :
— водопостачання та каналізація, електромережі, вентиляція, протипожежні системи та пожежна насосна – 95%
Заповнення прорізів:
— вікна м/п – 100%
— квартирні та технічні двері – 100%
— Вітражні конструкції 1-го пов. – 70%
Фасади – 35%
Ліфти – 90%
Покрівля паркінгу та будинку – 100%
Оздоблення:
— Штукатурка стін будинку та паркінгу – 100%
— Стяжка будинку – 20%
— Огородження – 70%
— Ізоляція деформаційних швів паркінгу – 80%
— Промислова підлога та водовідведення паркінгу – 5%
Благоустрій території – 30% (завершуються роботи на внутрішньому дворику стилобатної частини паркінгу, розпочато планування проїздів та демонтаж тимчасового огородження)
Зовнішні мережі житлової частини комплексу:
— Водопостачання та каналізація – 90% (прокладання мереж в межах виконання робіт по благоустрою завершено);
— Газопостачання – 90% (завершено встановлення ШГРП та прокладання трубопроводів)
— Електропостачання – 90% (прокладання кабельних мереж в межах виконання робіт по благоустрою завершено)
— Зовнішнє освітлення території – 40% (виконуються роботи по прокладанню кабелів та бетонуванню фундаментів під світильники

Будинок №7:

Земляні роботи та фундаменти – 100%
Монолітний каркас – 100%
Стіни та перегородки – 100%
Внутрішні інженерні мережі:
- водопостачання та каналізація та опалення – 100%
- електромережі – 95% (виконуються монтаж світильників)
- протипожежні системи – 100%
- слабострумні мережі – 90%
- газопостачання – 10%
Заповнення прорізів:
- вікна м/п – 100%
- квартирні та технічні двері – 100%
- вітражні конструкції 1-го поверху – 80%
Ліфти – 90%
Покрівля – 100%
Фасади – 90% (роботи по фасадах вище 2-го поверху завершено, виконуються оздоблення цокольної частини будинку);
Оздоблення:
- Штукатурка стін та стяжка – 100%
- Огородження – 95%
- Опорядження стін та стель – 85%
- Облицювання підлог плиткою – 95% (завершуються роботи по вхідних групах та сходових клітинах в паркінг)
