Січень 2023 – Хід будівництва

КОНТАКТИ

+38 067 219 55 00

Адреса ЖК Milltown:
м. Львів, вул. Лемківська 9 (пр. Чорновола)

Адреса відділів продажів:
м. Львів, вул. Старий Ринок 8
м. Львів, вул. Шевченка 60

РОЗТЕРМІНУВАННЯ БЕЗ ВІДСОТКІВ ТА ЗАЛУЧЕННЯ ФІНАНСОВИХ УСТАНОВ

Розтермінування до кінця будівництва

Перший внесок від 30%

Щоб дізнатися детальніше про розтермінування – залишіть заявку і наш менеджер підбере найбільш оптимальні умови для вас.

Станом на початок січняВиконано такі будівельні роботи:
Будинок№3
Монолітний каркас – 100%
Стін та перегородки – 100%
Внутрішні інженерні мережі :
- водопостачання та каналізація – 95%
- опалення – 100%
- електромонтажні – 95% (виконуються роботи по монтажу та підключенню щитового обладнання в електрощитовій)
- протипожежні системи-100%
- блискавко захист -100%
- домофонний зв'язок – 95% (монтаж зовнішніх приладів доступу)
Заповнення прорізів :
- Двері квартирні - 100 %
- Двері технічні та інженерні лючки – 100%
- Вікна та двері металопластикові 100% (завершується монтаж дверей приміщень , та тамбурів по паркінгу )
- Фасадні алюмінієві системи-100%
Ліфти – 100%
Покрівля – 100% (виконуються роботи по влаштуванню шару руберойду на накривках коминів)
Фасади – 95% (виконуються роботи по утепленню першого поверху)
Оздоблення :
- оздоблення , та фарбування стін та стель 100%
- облицювання підлог плиткою 100% (Влаштовується плитка в місцях загального користування 1 поверху )
- облицювання підлог плиткою балконів 100%
- огородження 100% (виконуються монтаж дерев'яних поручнів)

Будинок № 5
Монолітний каркас – 100%
Стін та перегородки – 98% ( виконуються роботи на поверсі 1 )
Внутрішні інженерні мережі :
- водопостачання та каналізація – 90%
- опалення – 90% (виконуються роботи по монтажу радіаторів 10-12 поверха )
- електромонтажні –95 % (виконується влаштування квартирних електричних шаф )
- протипожежні системи 90% (виконуються підключення та монтаж вентиляторів димовидалення та припливу повітря)
- влаштування вентиляторів систем димовидалення , та припливу повітря
- конструкція димовидалення паркінгу - 70% ( завершено монтаж металоконструкції )
- слабострумні мережі -90%
Заповнення прорізів :
- вікна металопластикові 100% (виконуються монтаж вікон тех приміщень )
- влаштування квартирних дверей -80% (на поверхах з 2 – по 7 поверх)
- влаштування технічних дверей – 60% ( розпочато монтаж з поверху 2 -до 7 поверху)
Фасади – 70% (виконуються роботи по утепленню поверхів , та влаштуванню декоративних елементів)
Ліфти – 90%
Оздоблення :
- штукатурка – 90%
- стяжка – 90%
Покрівля – 95 % (звершено роботи по влаштуванню фінішного шару руберойду)

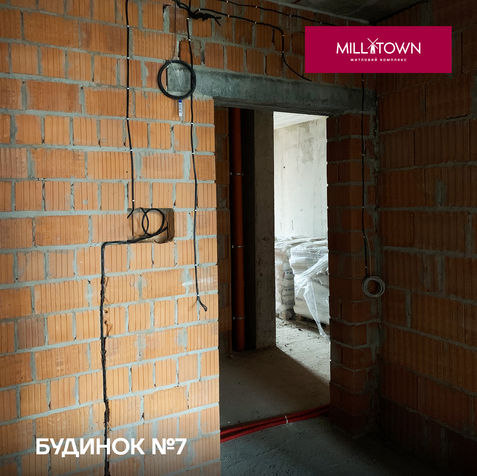

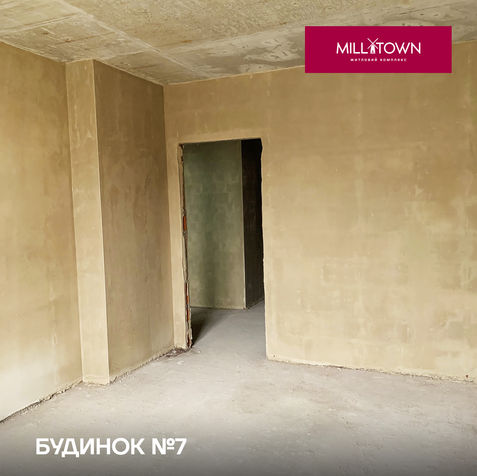

Будинок № 7
Монолітний каркас – 100 %
Стін та перегородки – 80 % (виконуються роботи по влаштуванню стін та перегородок 10-12 поверхи на секцій 7.2 , та 5- 11 по 7.1 )
Заповнення прорізів :
- Вікна металопластикові 60 % (виконуються роботи по 7,1 з 5- по 11)
Внутрішні інженерні мережі :
- електромонтажні –60% (виконується влаштування квартирних електричних мереж)
- протипожежні системи -70% (виконуються прокладання мереж по поверхам)
- слабострумні мережі -60%
Оздоблення :
- штукатурка – 10%
- стяжка – роботи розпочинаються
Ліфти – 80% (виконуються роботи по секції 7,2 – завершено монтаж вантажного ліфта )
Покрівля – 70 % (по 7,2 -2 шар руберойду ,, по 7,1- перший шар руберойду )

Будинок № 6
Монолітний каркас – 60 % (виконуються роботи із влаштування конструкцій ( плита перекриття) 3-го поверху по 6.2 ,,та завершується монтаж набірних сходових маршів по 6,1)
Стін та перегородки – 10 % (виконуються роботи по влаштуванню стін та перегородок з 3-го поверху по 4-ий поверх секція 6,1)
